    云网讯(汤一帆 文/图)今年以来,云霄县“三抓三比、十项竞赛”开展如火如荼,高潮不断,为进一步打好年度收官战,为明年竞赛项目顺利开展打下坚实基础,云霄县交通先行工程竞赛小组对照目标任务,继续坚定不移狠抓工作落实、合力攻坚,确保目标任务圆满完成。

    据了解,云霄县交通先行工程竞赛项目共有5个,其中普通公路建设项目4个,分别为漳州沿海大通道云霄段二期工程、漳江湾特大桥及连接线工程、国道G324线云霄城关段改建工程、和田路(开漳大道至世坂村路段)道路建设工程,4个项目总里程长21.357公里,年度计划完成投资3.7695亿元;高速公路项目1个,即云平高速云霄段工程,项目里程长29.1公里,年度计划完成征地任务3163.567亩。

    自开展“三抓三比,十项竞赛”以来,县交通先行工程竞赛小组把任务细化分解,明确时间节点,强化目标管理、过程管理、进度管理,以日保旬、以旬保月、以月保年,采取超常举措,项目指挥部每日抓进度,挂钩领导深入一线及时解决工程遇到难题,全力推进工程建设,截至11月底,4个普通公路建设项目全部超时序进度推进,共完成投资4.5586亿元,占计划任务的120.9%,超时序进度29.2个百分点;高速公路项目征地任务进入收尾攻坚阶段。

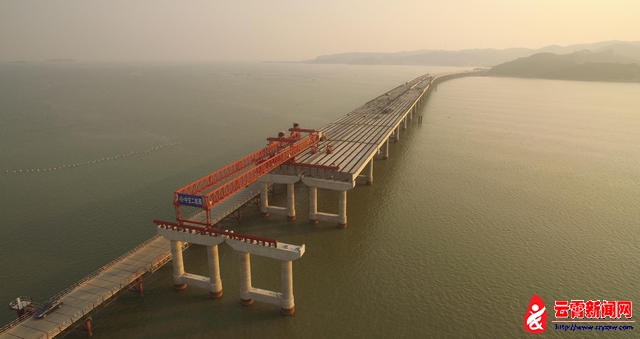

    五个交通先行工程中:漳州沿海大通道(云霄段)二期工程今年计划投资1.07亿元,1-11月份完成投资0.9991亿元,占年度计划的93.4%,超时序进度1.7个百分点;漳江湾特大桥及连接线工程今年计划投资2.0亿元,1-11月份完成投资2.715亿元,占年度计划的135.8%,超时序进度44.1个百分点;和田路道路建设工程今年计划投资5000万元,1-11月份完成投资6265万元,占年度计划的125.3%,超时序进度33.6个百分点;国道324线云霄城关段改建工程,建设里程长6.4km, 双向六车道沥青砼路面,概算投资约3.1亿元,项目年度计划投资2000万元,1~11月份,工程前期筹备工作完成投资2180万元,占计划任务109%,预计12月份正式动工建设;云平高速公路云霄段长29.1km,总投资25.8亿元,截至11月底,完成征地签约3010.452亩,占总数95.11%,实际交地3028.281亩,占总数95.72%,现正紧锣密鼓抓好征迁收尾攻坚战。
